【福津市T様邸・注文住宅・設計及び工事過程】
◆2018年1月20日
福岡市東区箱崎の弊社事務所にて、初めてお会いさせていただきました。
宅地探しを開始しました。
◆2018年1月27日
住宅ローン関係の書類作成。
◆2018年2月4日
設計契約(複数のプラン案を作成します。)宅地決定。
◆2018年2月10日
工事途中物件をご案内。
◆2018年2月12日
不動産売買契約(土地)の仲介を弊社でおこないました。
◆2018年3月10日
ショールームにて、ご見学。
◆2018年3月17日
既存住宅の解体は終了し、ブロック塀と、基礎解体のコンクリート殻を選別して処分すれば、解体作業は終了です。
◆2018年3月18日
解体後、弊社建築士スタッフによる現地調査。(確認申請提出の為の現地測定)
◆2018年3月23日
建物位置をお施主様にご確認いただく為、縄を貼りました。
◆2018年3月29日 地盤調査の様子
調査機械の鉄の棒(オーガー)が50cm沈むまでの回転数で、地盤強度を測定します。
後日、地盤強度の解析の結果、ベタ基礎工事のみで、杭工事は不要という判定でした。
◆2018年4月5日 博多駅前の西日本銀行本店の一室をお借りし、土地決算・所有権移転の手続きを行いました。
清武建設にて宅地売買の仲介をさせていただきました。
◆2018年4月8日 地鎮祭
福津市にて建築させていただく為、福津市の宮地嶽神社にお願いしました。全国の宮地嶽神社の総本宮で、約1700年の歴史があるそうです。
●刈初之儀(かりそめのぎ)の様子(下記写真)
●鋤取りの儀(すきとりのぎ)の様子(下記写真)
●玉串奉奠(たまぐしほうてん) の様子(下記写真)
●四方清め祓いの儀 の様子(下記写真)
◆2018年4月13日 基礎工事開始(やり方)
基礎の位置、地盤高さを確認。
◆2018年4月16日 基礎工事(捨てコン)
基礎・防蟻防湿シート貼、捨てコン完了。
◆2018年4月19日 基礎工事(配筋状況検査)
瑕疵保険会社・所属の建築士による検査。
◆2018年4月23日 基礎工事(立上り配筋)
◆2018年5月10日 現地状況
◆2018年5月11日 現地状況 (棟上げ準備中)

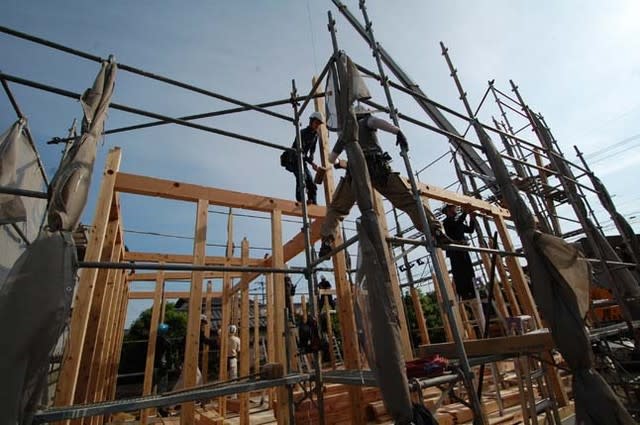

◆2018年5月12日 棟上げ
8時 安全を祈願しお清めをしています。(下記写真)
8時30分 1階の柱の上に2階床部分の梁を上げています。(下記写真)
9時30分 1階の柱の上の2階床部分の梁の取付。(下記写真)
10時 2階の柱の上に小屋梁を上げています。(下記写真)
10時30分 2階の柱の上に小屋梁を上げています。(下記写真)
11時 建物の頂部の棟(棟木)が上がりました。それが棟上げの語源。(下記写真)
11時30分 ご家族の見学の様子(下記写真)
12時 たる木工事(下記写真)
12時30分 昼食(下記写真)
14時30分 たる木の上に杉板(野地板)を貼っています。(下記写真)

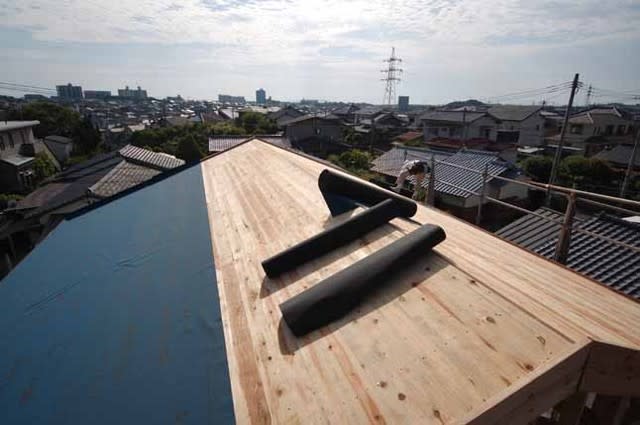

17時 野地板(杉板)の上にアスファルトルーフィング(ゴム製シート)を貼っています(下記写真)
◆2018年5月14日 瓦材が納品されました。
◆2018年5月17日 サッシ取付。
サッシの下の部分は、特に防水性を高める必要があり、2種類の防水シートを取り付けています。
◆2018年5月17日 室内状況
◆2018年5月18日 電気打ち合わせ
コンセント、スイッチ、照明位置をお客様と現地にて打ち合わせ。
◆2018年5月24日 天井野縁工事。
湿気を透す白いシートに断熱材を吹付ます。
◆2018年5月24日 屋外状況。
白いシートは雨水は弾き、湿気は透します。この上に外壁仕上げ材を貼ります。換気扇廻りもしっかりと防水対策を行っています。
◆2018年5月24日 確認検査機関の建築士による検査
◆2018年5月28日 断熱工事
屋外に接する全ての箇所(屋根下、壁面、基礎側面)に発泡ウレタンを吹付し、イメージは魔法ビンです。
断熱性能を高めると、光熱費を削減し、ヒートショク等のリスク低減になります。
◆2018年5月31日 室内状況
◆2018年6月4日 室内状況(階段部分)
◆2018年6月18日 室内状況
キッチンカウンター、棚、作成しています。
◆2018年6月25日 足場解体直前の外部チェック
◆2018年6月25日 室内状況(棚板のクリア塗装を行っています。)
◆2018年6月29日 室内状況
ユニットバスをこのスペース内で組み立てます。
石膏ボードを内部に貼り、耐火性を高めています。
基礎立ち上がり部分にも『ウレタン断熱』を行い、断熱性能が高い住宅です。
◆2018年7月9日 室内工事状況
壁のコーナー部分を補強しています。その後、壁紙を貼る工事をおこないます。
◆2018年7月19日 室内工事状況
壁紙貼り完了
◆2018年7月19日 屋外工事状況
給湯器土間工事完了
◆2018年8月2日 完了検査状況
建築確認申請機関による完了検査。建築基準法上において問題ないか検査いただいています。
◆2018年8月2日 室内清掃状況
一度清掃し、ご入居前に、最終清掃します。
◆2018年9月13日 カーテンレール取付
◆2018年10月1日 外構工事状況
土間コンクリート工事の為、余分な土を撤去し、砕石敷及び転圧を完了。
◆2018年10月5日 外構工事状況
土間コンクリートの曲線を描くスリット工事中。
◆2018年10月5日 外構工事状況
敷地全体(コンクリート土間部分以外)に、黒いシート(防草シート)を敷き、その上に砂利を敷きます。
◆2018年10月12日 外構工事状況
土間コンクリート打設完了し、道路~玄関への通路部分の仕上げ(洗い出し)工事過程。
◆2018年10月13日 外構工事状況
洗い出し工事完了。
《弊社に設計依頼すると模型製作します。》
