朝倉郡筑前町にて創業。

現在は福岡市を拠点に

糸島市久留米市~朝倉市宗像市

建替え、新築、広範囲でご依頼いただいています。

建築士直接相談失敗しない家づくり・宗像市・古賀市・福津市・新宮町・粕屋町





【宗像市注文住宅】
 S様邸・平屋建て


 工事の流れ


11月15日
・設計契約をさせていただきました。
・水廻りメーカー、建具メーカーの
ショールームにて仕様の確認。

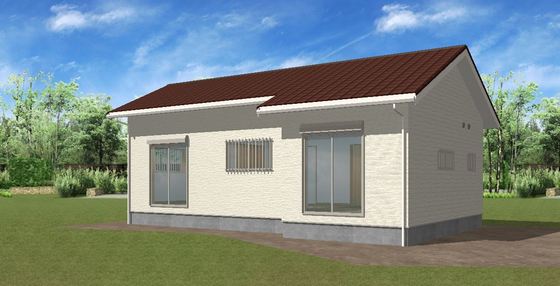

イメージ 1
(11.15  外観形状予定CG)

11月29日
工事契約をさせていただきました。


1月16日
・既存建築物の解体及び造成完了。

●当時は問題ない場合でも、建替え時は、
現行の法令関係に適合するように
宅地造成する事が必要です。
宅地造成内容と建築プランを
トータルで考えなければなりません。
●隣地の方とお話が出来、
過去にさかのぼった周辺の宅地状況を
お聞き出来ました。

イメージ 2


2月1日
・地鎮祭 (宗像大社)
建物配置をご確認。
●造成状況のご説明。

イメージ 3


2月5日
・地盤調査
イメージ 6

2月7日
・地盤調査結果のお施主様へのご報告


2月21日
・杭工事工法検討の結果のご説明


2月27日
・造成工事開始(敷地内駐車場工事)



3月7日
・造成工事過程(敷地内駐車場工事)
●敷地内駐車場のブロック工事


イメージ 4



イメージ 5

3月9日
・鋼管杭 工事開始
イメージ 7
イメージ 8



3月11日

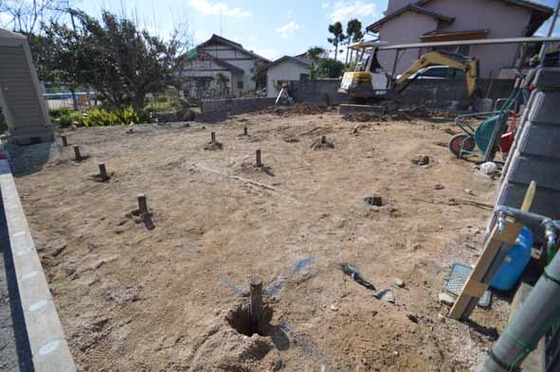

・鋼管杭工事完了状況
敷地は緩やかな傾斜になっており、
基礎位置により杭頭高さが変わります。

イメージ 9



3月11日
・基礎工事開始(掘削)
イメージ 10


・基礎工事(砕石敷き及び転圧)
イメージ 11




3月14日
・基礎工事 配筋完了(瑕疵保証検査)
イメージ 12


・基礎工事 鎮物
地鎮祭の時、宗像大社よりいただいた鎮物。
神社によってある場合、ない場合があります。
こちらを基礎に願を込めて埋設致しました。
イメージ 13


3月16日
・基礎工事 コンクリ−ト打設


ご近所の方々が車の離合ができにくい状況で、

事前に日時をお知らせするご案内を配布。
いろいろとご迷惑をおかけいたします。

①生コン車より生コンをバケットへ。
イメージ 14


②クレーンでバケットを移動して生コン打設。
イメージ 15
③ベース部分のコンクリート打設完了。
イメージ 16


4月10日
・土台敷き工事状況
イメージ 17



4月17日
・棟上げ (8時30分頃)
一階の柱を建てています。
イメージ 18


 ・棟上げ(12時頃)
お施主様、大工さん、弊社社員、昼食中です。
イメージ 19


・棟上げ(13時頃)
現場全景
イメージ 20


・棟上げ(14時30分頃)
小屋組み工事中
イメージ 21


・棟上げ(15時30分頃)
野地板(杉板)貼り工事中
イメージ 22



4月23日
・小屋裏状況
野地板は合板でなく、
自然素材の杉板貼り。
イメージ 24


・屋根状況
瓦葺きはメンテナンスフリー。
弊社ではオススメしています。
イメージ 25



4月25日
・電気配線工事 打ち合わせ
イメージ 23


5月1日
・電気配線工事中の様子
行政の中間検査を完了し、
構造及び防水上の問題は
ありませんでした。
イメージ 26



5月1日
・外観状況
イメージ 27

5月12日
・室内状況
天井部分(屋根下部分)も
しっかりと断熱工事をおこなっています。
イメージ 28



ユニットバス周囲も
しっかりと断熱工事をおこなっています。
イメージ 29



●写真の断熱材は、

「現場発泡ウレタン」です。

現場にて直接、吹き付ける為に、細かな隙間にも入り込み発泡し、密着する為、断熱の欠損がなく温度差をなくし、結露を防ぎます。高度な断熱・気密化は結露を防止し、ほとんどが空気である断熱材(連続気泡構造)なので、木材部分の呼吸を止めることがなく、断熱材の気泡部分(空気部分)と外部空気との置換が起きても断熱性の低下はほとんど起こりません。

現場にて吹き付ける断熱なので接着強度が強く、木材の伸縮に追従し、垂れ下がりがなく、断熱効果が低下しにくいです。

また、シックハウスの原因であるホルムアルデヒドは、測定されない建材として認定されています。 (一般的な断熱材は、ホルムアルデヒドが含有されているが少量なので使用する事を認定されています。)
オゾン層を破壊するという、地球温暖化フロン発泡剤も一切含まれておりません。


8月24日
・室内状況
(玄関)
手摺、折り畳みベンチ付き。
イメージ 30

(LDK)
無垢材(サクラ)の床です。
イメージ 31

(キッチン)
壁面シンク。配膳台は現場作成です。
イメージ 32

(LDK)
イメージ 33

(個室)
イメージ 34
(ウォークインクローク)
棚が5段あり、収納が便利。
イメージ 35

(トイレ)
手摺を設置。
