福岡市東区 I邸 新築住宅 工事過程
福岡の注文住宅会社(新築住宅)
【福岡県福岡市I邸新築工事】
ホームページが最初のご縁で、
I様より清武建設におまかせいただいています。
ありがとうございます。
H22年4月4日 地鎮祭をおこなわせていただきました。
晴天に恵まれ、感謝です。
「これからこの地域で生活させていただきたく、住宅を建築させていただきます。」
と地域の神社(氏神)にあいさつさせていただく事も地鎮祭の目的です。
敷地における地耐力(地盤の強度)によって、
ベタ基礎の下に杭を打たなければなりません。

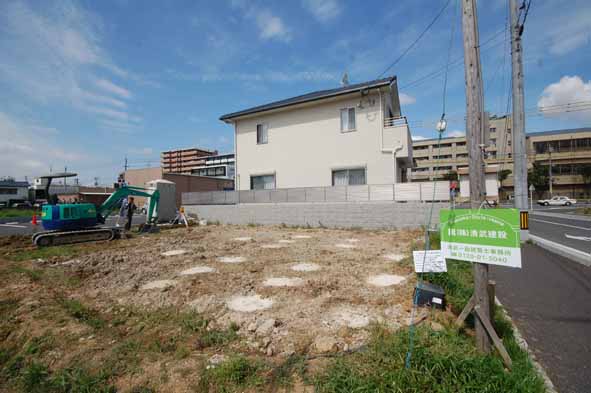

当現場では、地盤改良セメント系固化材を柱状に注入する柱状改良をおこない、
このような地盤補強により、建築物の傾きを防ぎます。
地盤改良は不要な敷地もあり、そのような判定については、弊社にお尋ねください。

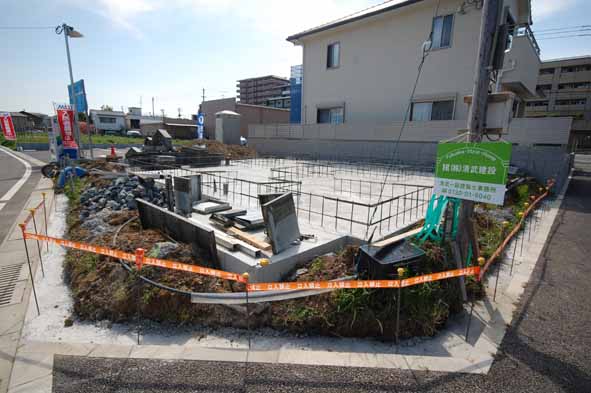

基礎工事職人さんと、建物の位置、
地盤高さの打ち合わせをおこないました。

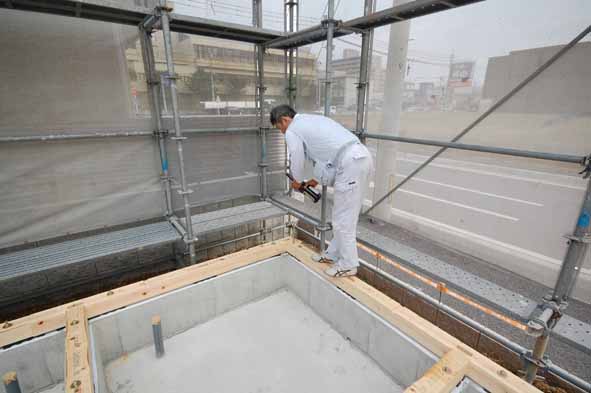

H22年4月21日 基礎工事の瑕疵保険検査
瑕疵保険検査において問題なく、明日4/22は大雨の為、4/23にコンクリート打設予定。
H22年4月23日 基礎コンクリート(ベース部分)打設完了。
H22年4月25日 道路境界部分の化粧ブロック基礎完了状況。
ブロック塀は、鉄筋を入れてコンクリートで固めたブロック用の基礎を設け、ブロックの荷重により沈下しないようにします。
隣地の方と境界位置を確認させていただき工事を開始しました。
コンクリート基礎の上にシロアリに比較的強いヒノキ土台を敷きます。
5/21に足場を建て、5/22に棟上を予定しています。
H22年5月22日 棟上前
棟上前に安全を祈願し、土台4方にお酒と塩を撒いています。
H22年5月22日 棟上時1階部分
クレーンで梁を下ろし、柱に接合していきます。
H22年5月22日 上棟
本日の降水確率は90%でしたが、15時からの屋根面の防水シート工事時に雨が降り出し始め、雨の影響なく無事に棟上げが出来、感謝です。
H22年7月30日 外構工事状況
まもなく完成です。外構工事及び室内のクロス工事中です。
※広角レンズでの撮影の為、実物と違い、写真では傾いて見えます。
H22年8月20日 内観状況
残工事が少しあり、お施主様にはご迷惑をおかけしていますが、お引渡しいたしました。一般的な床材はプリントしたシートを貼り付けたフローリングを使う事が多いようですが、写真のお客様宅は桜の無垢板を使用し、床板一枚一枚の木目が違います。
