福岡市東区青葉・平屋建て・新築建て替え注文住宅
◆2022年10月9日 初回ご来社
◆2022年10月22日 プラン案・ご提出
◆2022年11月11日 設計契約
◆2022年11月13日 完成物件のご見学
◆2022年11月19日 工事中物件のご見学
◆2022年11月26日 プランの方向性決定(H案)
◆2022年11月28日 水廻り器具等ショールームへ
◆2022年12月17日 建物解体過程
◆2022年12月19日 建物解体過程
◆2022年12月22日 地縄確認
◆2022年12月24日 地盤調査
25cm貫入するのに要した回転数データーを・
建物四隅と中央の5か所採取し、
構造解析します。
◆2022年12月25日 地鎮祭
22日~23日、寒波襲来で雪が降り、
心配していましたが、本日は暖かく、
青空も見える中、地鎮祭ができました。
・
日本の伝統工法である木造建築(在来工法)は、
地鎮祭と関連する伝統があります。
・
グローバル化で、民俗習慣が減る傾向ですが、
文化的側面でも、継承すべきだと感じています。
◆2023年1月18日 基礎着工
地鎮祭時にお預かりの
「鎮物」を埋設。(写真右下)
◆2023年1月18日 基礎工事(鋤取り)
◆2023年1月19日 基礎工事
シートの継ぎ目部分はブチルテープで密閉。
シートの役目は、①②です。
①シロアリを寄せにくい成分での防蟻効果。
②生コン打設時、生コンの水分が急激に地面に吸収されることを防ぎ、コンクリートが水と反応しながら硬化する時間を確保。
その後、建物周囲に捨てコンクリート打設。
捨てコンクリートの乾燥後に、その部分に墨でライン引きし、そのライン沿いに型枠組み。

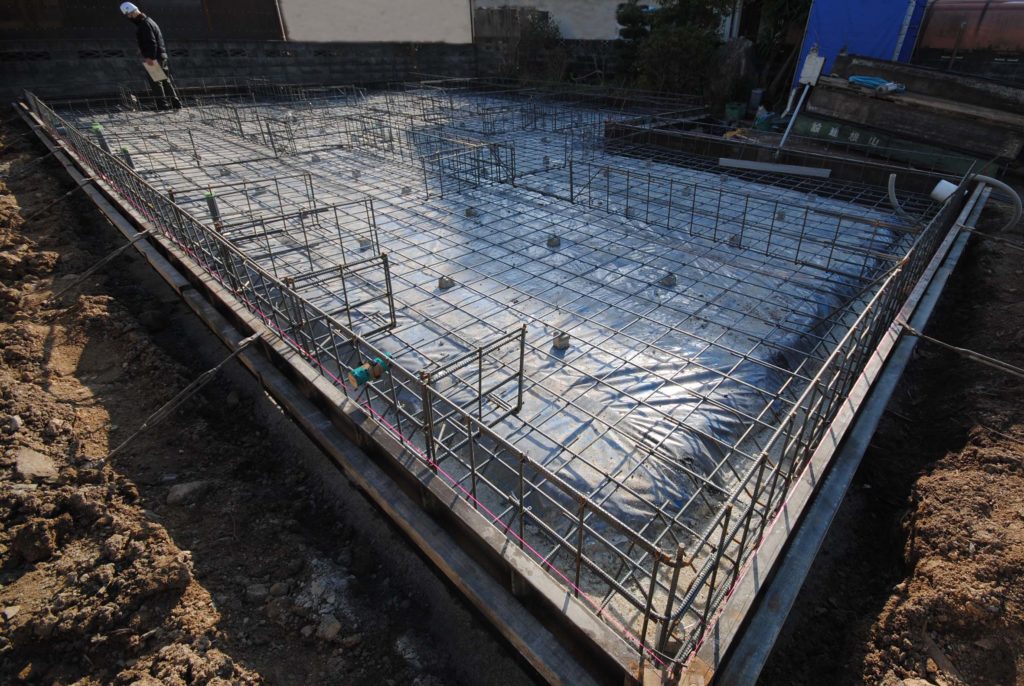

◆2023年1月20日 基礎配筋
◆2023年1月21日(午前) 基礎検査
瑕疵保険会社所属建築士による配筋検査
◆2023年1月21日(午後) 生コン打設
◆2023年1月27日 立上り部分の生コン打設
◆2023年2月3日 基礎完了状況
平屋建ての為、基礎面積も倍の大きさです。
◆2023年2月11日 土台敷
◆2023年2月17日 前起し
一階の柱と小屋梁を組み建て
◆2023年2月18日 棟上げ
8時 お清め
8時10分 小屋梁ボルト締め開始
8時30分 火打ち梁設置、小屋梁ボルト締め
8時45分 小屋束を建てています。
9時 母屋及び棟木が上がりました。
9時20分 雲筋違い取付
10時40分頃 垂木を設置し、野地板貼り開始。
12時 野地板完了
・
近年、建築される全国の木造住宅の9割以上は、
合板の『野地板』を貼っています。
しかし、弊社物件の『野地板』は本物の杉板です。
・
合板は薄い板を何層にも接着剤で貼り合せており、
接着剤に添加するホルマリン等がシックハウスの原因です。
・
平屋建ての為、屋根面積が倍の広さです。
必然的に、合板の場合は、
シックハウスの影響が倍になります。

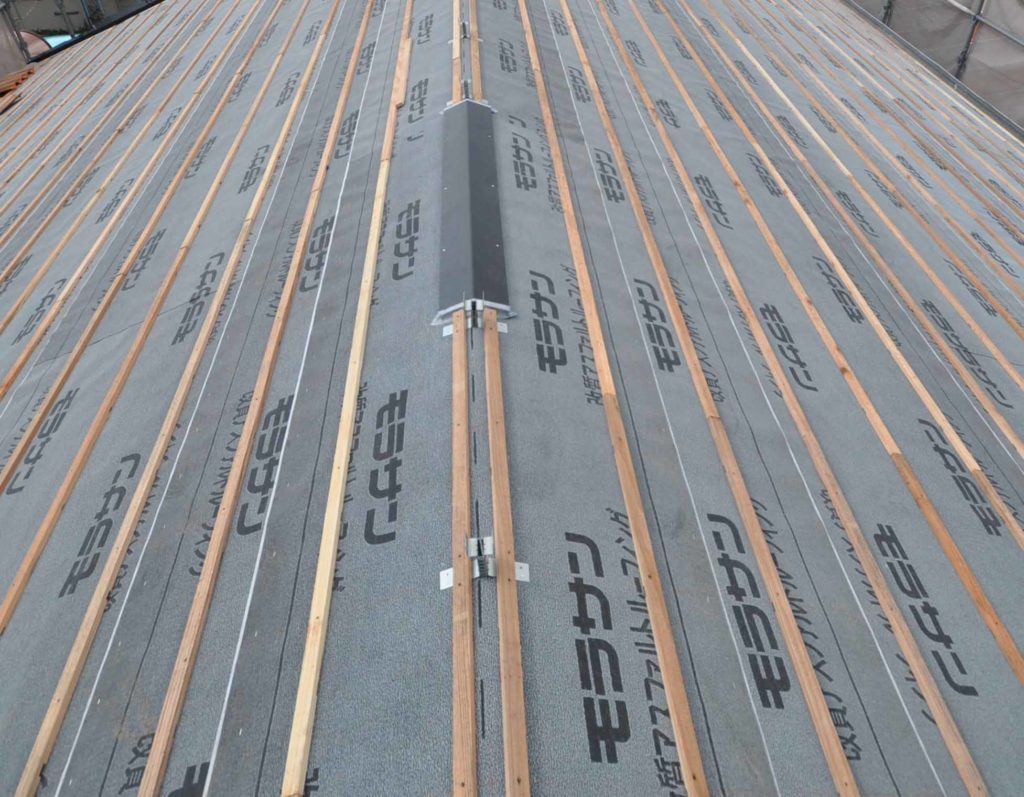

16時 アスファルトルーフィング貼り完了
16時 外壁も養生し、雨仕舞完了。
◆2023年2月20日
内部造作中。
◆2023年2月21日 屋根工事
瓦桟及び棟換気取付状況。
◆2023年2月22日 屋根工事
軒先部分のみ釘打するのではなく、
全ての瓦を釘打しております。
◆2023年2月26日 外壁状況
・
「透湿防水シート」による「通気工法」の外壁工事の様子
「湿気は透すが水は防ぐ」という事で、
「透湿防水シート」という名称の「白いシート」を貼っています。
・
縦状の木材が写真で確認できますが、厚さが18mmあり、胴縁と言います。
この胴縁によって、外壁材を貼った時に空洞を確保し、
壁内で空気が流動することになり、「通気工法」と言います。
・
「通気工法」は、壁内の「結露」を防ぎ、壁内のカビや腐れを減らします。
室内の気密性は確保するが、壁内部の空気の流動性は確保します。
◆2023年2月27日 中間検査(瑕疵保険及び建築確認検査)
構造的に問題ないか、
屋根及び壁面の防水状況に問題ないか、
弊社建築士によるチェックに合わせて、
確認検査機関の建築士により、
チェックいただいています。
◆2023年3月1日 ウレタン断熱工事(工事開始)
・
トラック荷台より、現場(建築中の室内)に、
発泡ウレタン断熱をホースで圧送し、
天井、壁、基礎に吹付ます。
・・
この断熱工法はカナダの寒い地域で考案され、
寒さ対策はもちろんですが、
防音効果も優れています。
◆2023年3月1日 ウレタン断熱工事(工事完了)
◆2023年3月3日 間仕切り壁の一部に羊毛の断熱工事。
◆2023年3月3日 外壁状況
「透湿防水シート」による「通気工法」の外壁工事の様子
「湿気は透すが水の侵入は防ぐ」という事で、
「透湿防水シート」という名称の「白いシート」を貼っています。
・
縦状の木材が写真で確認できますが、厚さが18mmあり、胴縁と言います。
この胴縁によって、外壁材を貼った時に空洞を確保し、
壁内で空気が流動することになり、「通気工法」と言います。
・
「通気工法」は、壁内の「結露」を防ぎ、
壁内のカビや腐れを減らします。
室内の気密性は確保するが、壁内部の空気の流動性は確保します。
・
外壁仕上げ材を貼る前に、この状況で、
雨水侵入していない事を確認することが、
将来にわたっての雨漏れを防ぐことになります。
◆2023年3月6日 木工事及び電気配線工事
◆2023年3月13日 石膏ボード工事
◆2023年3月19日 電気工事(石膏ボード開口工事完了)
その後、壁紙工事、器具取付工事を行います。
◆2023年4月18日 完了検査
◆2023年5月1日 外構工事
